RAM dla US Navy – nowe wyrzutnie Mk 49 i modernizacja

14 lipca br. US Navy zleciła koncernowi Raytheon, dostawę nowych wyrzutni Mk 49 GMLS oraz modernizację dotychczasowych zestawów systemu przeciwlotniczego RAM, o łącznej wartości 74 mln USD. Prace w Louisville w stanie Kentucky mają zakończyć się w 2028 roku.
W artykule
Kontrakt z Raytheon Missile & Defense na wyrzutnie RAM
Wzmacnianie zdolności obronnych US Navy poprzez rozwój zestawów RAM i zamówienie nowych wyrzutni Mk 49 GMLS to element szerszej modernizacji systemów obrony bezpośredniej na okrętach wojennych Marynarki Wojennej Stanów Zjednoczonych. To także impuls dla przemysłu zbrojeniowego w USA i sygnał dla krajów sojuszniczych o utrzymaniu programu w cyklu produkcyjnym.
Opracowany w latach 70. system RAM pozostaje jednym z najskuteczniejszych środków samoobrony bliskiego zasięgu. Jego długowieczność wynika z konsekwentnego rozwoju – od podstawowej wersji Block 0 po obecny wariant Block 2B (RIM-116E), dostosowany do zwalczania nowoczesnych zagrożeń, w tym pocisków manewrujących o niskiej sygnaturze.
Czytaj więcej: Japonia dokupuje pociski przeciwlotnicze RAM Block 2
Obecnie eksploatowany wariant oferuje zwiększoną manewrowość, ulepszony system naprowadzania – łączący pasywne naprowadzanie radiowe (RF) z pasywnym naprowadzaniem w podczerwieni – oraz wyższą skuteczność w zwalczaniu celów o małej powierzchni odbicia. RAM Block 2B znajduje zastosowanie m.in. na lotniskowcach, niszczycielach i okrętach desantowych US Navy, a także na okrętach sił morskich Niemiec, Japonii, Republiki Korei czy Arabii Saudyjskiej.
Kontekst strategiczny: od DDG-51 po fregaty FFG(X)
Zwiększenie liczby wyrzutni RAM na okrętach US Navy wpisuje się w szeroko zakrojoną modernizację floty, obejmującą zarówno niszczyciele typu Arleigh Burke (Flight III), jak i nowo budowane fregaty typu Constellation (FFG-62). Systemy RAM i SeaRAM pełnią rolę jednego z elementów ostatniej linii obrony, uzupełniając środki walki radioelektronicznej i uzbrojenie kinetyczne średniego zasięgu.
Zestaw przeciwlotniczy RAM jest obecnie eksploatowany na ponad 165 okrętach należących do kilkunastu marynarek wojennych, w tym w rejonach o podwyższonym ryzyku działań bojowych, takich jak Zatoka Perska czy akweny Azji Wschodniej.
Szybkie fakty: RAM w liczbach
Zasięg rażenia pocisku RIM-116C wynosi ok. 9 km, co odpowiada typowej strefie obrony bezpośredniej. System został wprowadzony do uzbrojenia US Navy w 1987 roku, a aktualnie produkowana konfiguracja Block 2 znajduje się w eksploatacji od 2015 roku.
Czytaj też: Aerostat JLENS w programie Barbara – stały dozór radiolokacyjny Bałtyku

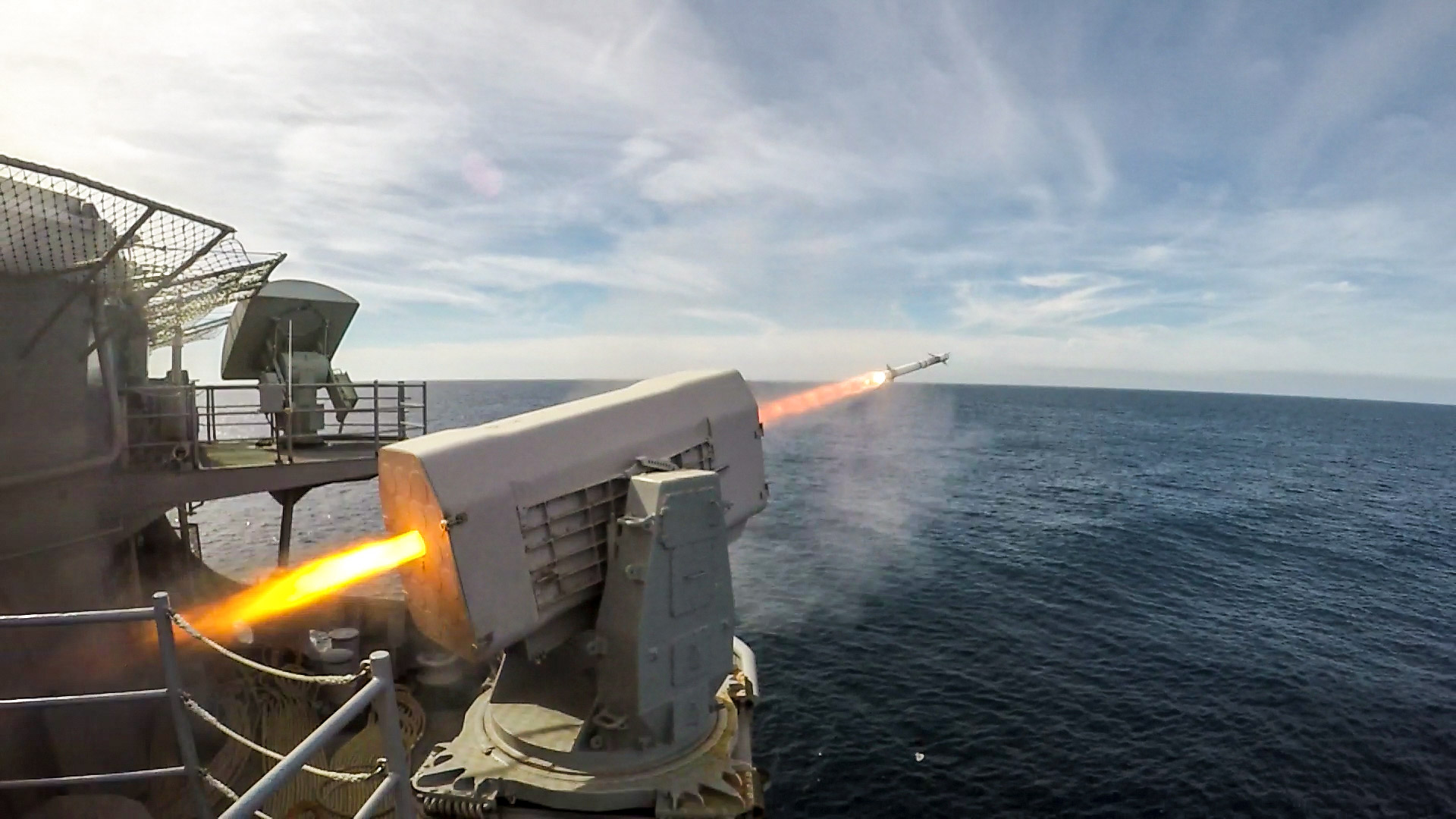

Podstawowym nośnikiem pocisków jest wyrzutnia kierunkowa, obrotowa Mk 49 GMLS, mieszcząca 21 gotowych do odpalenia pocisków przeciwlotniczych. Jej konstrukcja pozwala na instalację w wybranych miejscach okrętu bez konieczności ingerencji w strukturę pokładu, co ułatwia integrację na różnych klasach jednostek.
Rozwój programu RAM i sygnał dla sojuszników
Realizacja kontraktu do 2028 roku to nie tylko potwierdzenie zaufania Pentagonu do systemu RAM, ale również wyraźny sygnał dla sojuszników, że program pozostaje w produkcji seryjnej i objęty jest długoterminowym wsparciem serwisowym oraz modernizacyjnym. Dla państw rozważających wdrożenie tego systemu, takich jak Zjednoczone Emiraty Arabskie czy Katar, to informacja o stabilności dostaw i dostępności części w perspektywie kolejnych dekad.
Nowy wariant RAM wykorzystujący pociski RIM-116E, charakteryzuje się zwiększoną odpornością na zakłócenia, precyzyjniejsze śledzenie pocisków manewrujących oraz wprowadzeniem łącza pocisk–pocisk (MML), wkrótce trafi na wyposażenie okrętów US Navy. Niewykluczone, że stanie się on nowym standardem w amerykańskiej flocie i w wybranych marynarkach wojennych państw sojuszniczych, m.in. Japonii i Arabii Saudyjskiej.
Autor: Mariusz Dasiewicz

PGE Baltica – najważniejsze wydarzenia 2025 roku

W 2025 roku PGE Baltica skoncentrowała się na przejściu od etapu planowania do realnych prac przygotowawczych w realizowanych przez siebie projektach morskich farm wiatrowych. Rok ten przyniósł znaczny postęp w obszarze budowy infrastruktury przyłączeniowej, zaplecza portowo-serwisowego oraz produkcji kluczowych komponentów przeznaczonych do instalacji zarówno na morzu, jak i na lądzie.
W artykule
Początek tego roku był dla PGE Baltica jednym z najważniejszych momentów całego roku. W styczniu podjęta została ostateczna decyzja inwestycyjna (FID) dla projektu Baltica 2, realizowanego przez PGE wspólnie z Ørsted. Decyzja ta potwierdziła gotowość projektu do realizacji i otworzyła drzwi do etapu prac budowlanych.

Fot. PGE Baltica Istotnym elementem tego roku były także prace przy infrastrukturze przyłączeniowej. W gminie Choczewo na terenie niemal 13 hektarów powstaje lądowa stacja transformatorowa, której zadaniem będzie wyprowadzenie mocy z morskich farm i przekazanie energii elektrycznej do Krajowej Sieci Elektroenergetycznej. Rozpoczęły się tam też prace związane z realizacją bezwykopowych przewiertów HDD, które umożliwią połączenie morskiej i lądowej części systemu kablowego Baltica 2. Jest to jeden z najbardziej złożonych technicznie etapów inwestycji, realizowany z wykorzystaniem nowoczesnych technologii minimalizujących ingerencję w środowisko.
Pod koniec roku zrealizowano również dostawy kluczowych urządzeń na teren budowy lądowej stacji transformatorowej Baltica 2, w tym transformatorów mocy, co potwierdziło wejście infrastruktury przyłączeniowej w etap prac wykonawczych. Trwa wyposażenie budynków rozdzielni. Gotowe są już m.in. bramki mostów szynowych, które pozwolą na połączenie stacji z KSE. Testowanie i uruchomienie lądowej stacji zaplanowano na lata 2026 i 2027.
Budowa infrastruktury – od planów do realizacji
Rok 2025 minął pod znakiem produkcji komponentów dla farmy Baltica 2. Zakłady produkcyjne opuściły pierwsze partie monopali, a w polskich zakładach trwała produkcja dodatkowych elementów stalowych niezbędnych do wyposażenia fundamentów. Równolegle prowadzono montaż kluczowych komponentów morskich stacji elektroenergetycznych, w tym transformatorów.
Tego typu działania potwierdziły, że projekty realizowane z udziałem PGE Baltica weszły w fazę nieodwracalnej realizacji, w której decyzje inwestycyjne znajdują bezpośrednie przełożenie na fizyczną infrastrukturę. Dla dużej spółki energetycznej oznacza to jednocześnie potwierdzenie stabilności finansowania oraz gotowości całego łańcucha dostaw do realizacji zadań zgodnie z harmonogramem.
W tym ujęciu rok 2025 należy postrzegać jako moment rozpoczęcia właściwej budowy projektów offshore wind, w którym planowanie przeszło w produkcję, montaże i prace wykonawcze. Prace przygotowawcze w ramach projektu Baltica 2 na morzu objęły operację przesuwania głazów z lokalizacji przyszłych turbin oraz trasy przebiegu podmorskich kabli. Dopełnieniem tych prac było torowanie rowów w dnie morskim, w którym kable zostaną ułożone. To właśnie ta zmiana charakteru działań stanowi jeden z kluczowych elementów rocznego bilansu PGE Baltica.

Fot. PGE Baltica Zaangażowanie krajowego przemysłu i łańcucha dostaw
Rok 2025 był okresem uruchomienia lokalnego zaplecza przemysłowego dla projektów realizowanych przez PGE Baltica. W Polsce rozpoczęto produkcję i prefabrykację kluczowych elementów konstrukcyjnych, w tym komponentów stalowych przeznaczonych dla fundamentów morskich oraz elementów morskich stacji elektroenergetycznych. W realizację tych zadań zaangażowane zostały krajowe zakłady produkcyjne oraz wykonawcy działający na rzecz sektora offshore wind. Klatki anodowe i tzw. boat landingi produkuje w Trójmieście Grupa Przemysłowa Baltic, a podwieszane wewnętrzne platformy Smulders w zakładach w Żarach, Łęknicy i Niemodlinie. Polscy wykonawcy pracują przy budowie infrastruktury przyłączeniowej – Polimex Mostostal jest współkonsorcjantem GE przy budowie lądowej stacji transformatorowej, a przewiert HDD łączący morską i lądową część kabli realizuje konsorcjum krajowych firm ROMGOS Gwiazdowscy i ZRB Janicki.
Udział polskich firm objął zarówno wytwarzanie elementów konstrukcyjnych, jak i prace związane z montażem oraz przygotowaniem wyposażenia dla morskich stacji elektroenergetycznych i systemów fundamentowych. Działania te potwierdziły gotowość krajowego łańcucha dostaw do obsługi inwestycji o dużej skali i wysokim stopniu złożoności technicznej.
Zaangażowanie krajowego przemysłu miało znaczenie strategiczne z punktu widzenia całego projektu. Wzmocniło zaplecze wykonawcze niezbędne do dalszej realizacji morskich farm wiatrowych, wpisało inwestycję w krajowy system bezpieczeństwa energetycznego oraz stworzyło trwałe powiązania pomiędzy projektem a regionami nadmorskimi i zapleczem przemysłowym. W tym ujęciu rok 2025 należy traktować jako moment faktycznego uruchomienia lokalnego łańcucha dostaw dla projektów PGE Baltica. Dodatkowo spółka z Grupy PGE poważnie myśli już o zwiększeniu udziału krajowych dostawców w II fazie rozwoju offshore wind w Polsce. Jednym ze sposobów na osiągnięcie wyższych celów local content jest współpraca z polskimi przedsiębiorstwami, w tym z branżą stoczniową, przy planowaniu budowy specjalistycznej floty do budowy i obsługi morskich farm wiatrowych.
Zaplecze eksploatacyjne – Ustka i Gdańsk jako trwały element systemu
W 2025 roku Ustka weszła w fazę rzeczywistej realizacji jako zaplecze eksploatacyjne dla projektów PGE Baltica. W połowie roku na terenie portowym rozpoczęły się prace budowlane związane z powstaniem bazy operacyjno-serwisowej, obejmujące wznoszenie obiektów O&M oraz dostosowanie infrastruktury nabrzeżowej do obsługi jednostek serwisowych. Zakres robót miał charakter techniczny i funkcjonalny, podporządkowany przyszłej obsłudze morskiej farmy wiatrowej w całym cyklu jej eksploatacji.

Fot. PGE Baltica Budowa bazy w Ustce oznacza trwałe zakotwiczenie projektu w konkretnym porcie i stworzenie stałej obecności operacyjnej na wybrzeżu. Jest to rozwiązanie projektowane z myślą o wieloletnim horyzoncie działania, obejmującym bieżącą obsługę, utrzymanie oraz zarządzanie infrastrukturą morską. W podsumowaniu 2025 roku Ustka funkcjonuje więc jako element systemu eksploatacyjnego morskiej energetyki wiatrowej, a nie jako jednorazowa lub lokalna inwestycja. Tę inwestycję realizuje KB DORACO, a obiekt posłuży w pierwszej kolejności morskiej farmie wiatrowej Baltica 2 – wspólnemu projektowi PGE i Ørsted. Ale PGE Baltica zwraca uwagę na potencjał Ustki do wykorzystania przy kolejnych projektach offshore wind.
Równolegle na terenie portu Gdańsk na obszarze Baltic Hub powstaje nowoczesny terminal instalacyjny, który zostanie wykorzystany przy fazie instalacji turbin Baltica 2. Generalnym wykonawcą terminalu jest sopockie NDI. Niezależnie od wykorzystania do własnych potrzeb PGE i Ørsted udostępnią na podstawie umowy dzierżawy przestrzeń gotowego terminalu innemu budowanemu projektowi – Ocean Winds.
Sukces projektu PGE Baltica w pierwszej aukcji offshore
W pierwszej w polskiej historii aukcji mocy dla morskich farm wiatrowych kontrakt różnicowy uzyskał projekt Baltica 9. PGE Baltica równolegle prowadziła rozmowy o przejęciu sąsiadującego projektu realizowanego wcześniej przez RWE. Połączenie obu tych obszarów umożliwi zbudowanie do 2032 roku morskiej farmy wiatrowej o łącznej mocy ok. 1,3 GW. To zdecydowanie zbliży Grupę PGE do osiągniecia strategicznego celu 4 GW mocy zainstalowanej na morzu do 2035 roku.

Fot. PGE Baltica Priorytet realizacyjny zamiast działań miękkich
Dominującym kierunkiem aktywności PGE Baltica pozostaje realizacja projektów infrastrukturalnych, a nie działania o charakterze informacyjnym czy wizerunkowym. W centrum uwagi pozostają prace techniczne, budowlane i produkcyjne, bezpośrednio związane z przygotowaniem oraz realizacją morskich farm wiatrowych. Działania takie jak dyżury informacyjne, spotkania konsultacyjne czy inicjatywy komunikacyjne prowadzone m.in. w Ustce i Choczewie są niezbędnym uzupełnieniem realizowanych procesów.
Jednocześnie prowadzone są działania kadrowe podporządkowane potrzebom realizacyjnym projektów. Poszukiwanie specjalistów i rozbudowa zespołów mają charakter operacyjny i wynikają z wejścia projektów w kolejne etapy realizacji. Taki układ priorytetów potwierdza, że PGE Baltica funkcjonuje jako inwestor skoncentrowany na budowie, eksploatacji oraz długoterminowym zarządzaniu projektami morskiej energetyki wiatrowej.
Tym samym, ten rok potwierdził, że PGE Baltica wkroczyła w fazę rzeczywistej realizacji morskich farm wiatrowych. Był to czas, w którym decyzje administracyjne i kontraktowe zaczęły przekładać się na widoczne efekty prac w terenie – na placach budowy, w portach i zakładach produkcyjnych – przygotowując projekty do kluczowych etapów instalacyjnych zaplanowanych na kolejne lata.

Fot. PGE Baltica W 2026 w ramach projektu Baltica 2 rozpoczną się prace na morzu – przy instalacji fundamentów, morskich stacji transformatorowych i układaniu kabli. Po zakończeniu tych etapów nastąpi instalacja kabli połączeniowych między fundamentami turbin oraz morskimi stacjami transformatorowymi. Jednocześnie PGE Baltica zamierza intensywnie przystąpić do planów związanych z nowym przedsięwzięciem roboczo nazwanym Baltica 9+, a więc połączonymi obszarami Baltica 9 z kontraktem różnicowym z grudniowej aukcji i obszarem przejmowanym od RWE, które posiada prawo do kontraktu roznciowego jeszcze z I fazy. Na polskim Bałtyku zapowiada się jeszcze intensywniejszy rok.
