Terminal LNG w Zatoce Gdańskiej: kamienie milowe osiągnięte
Opublikowane:
23 października, 2025
Fot. GAZ-SYSTEM
Trwa realizacja kluczowej dla bezpieczeństwa energetycznego Polski inwestycji. W Zatoce Gdańskiej prowadzone są zaawansowane prace w części offshore, natomiast w Górkach Zachodnich rozpoczęto przygotowania do bezwykopowego mikrotunelowania pod gazociąg. Równolegle w stoczni HHI w Korei Południowej trwa budowa jednostki FSRU.
W artykule

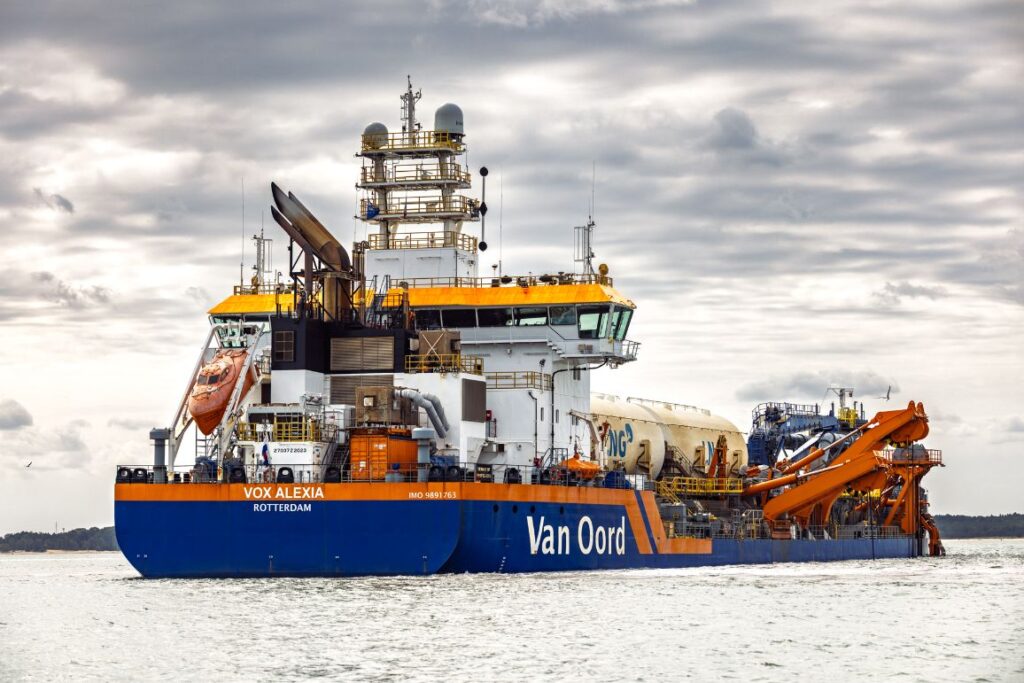

Prace offshore: pogłębianie i przygotowanie nabrzeża
Morski etap inwestycji obejmuje budowę nabrzeża cumowniczego dla jednostki FSRU, instalacji technologicznej oraz gazociągu podmorskiego o długości około 3 km. Rurociąg połączy się z systemem przesyłowym w rejonie Górek Zachodnich i dalej z magistralą Gdańsk–Gustorzyn.
Jak zaznacza Maciej Wawrzkowicz, kierownik projektu FSRU Offshore, przed przystąpieniem do właściwych prac wykonano kompleksowe badania dna morskiego oraz usunięto z jego powierzchni obiekty ferromagnetyczne. Następnie rozpoczęto pogłębianie akwenu dla statków LNG – wydobyto łącznie 2,25 mln m³ urobku.
Fot. GAZ-SYSTEM
Równolegle z końcem prac pogłębiarskich rozpoczęliśmy pogrążanie pali kotwiących, co pozwoliło potwierdzić przyjętą metodologię robót palowych oraz przeprowadzić niezbędne testy sprzętu.
Maciej Wawrzkowicz, kierownik projektu FSRU Offshore
Ze względu na pogarszające się warunki pogodowe, prace kafarowe zostaną wznowione na wiosnę przyszłego roku.

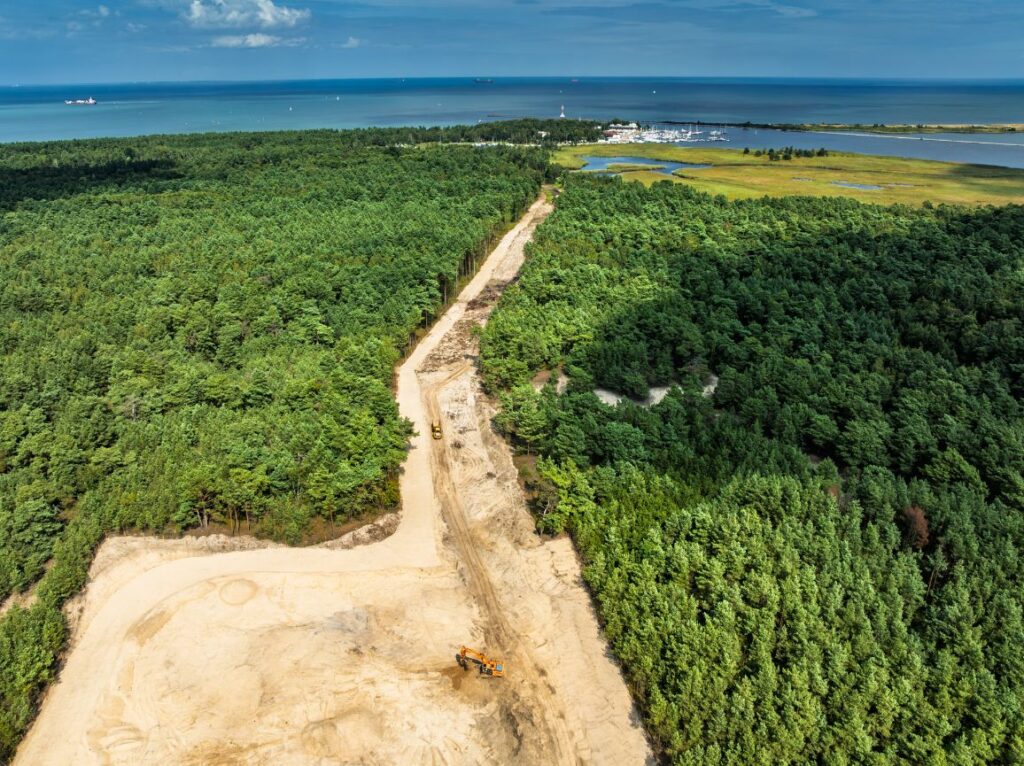

Górki Zachodnie: przygotowania do komory przewiertowej i mikrotunelu
Na przełomie września i października zabezpieczono plac budowy w rejonie planowanego przewiertu pod gazociąg. W tym miejscu gazociąg zostanie poprowadzony metodą mikrotunelowania pod lasem, wydmami i plażą, bez naruszenia cennego przyrodniczo pasa nadmorskiego.
Fot. GAZ-SYSTEM
Zakontraktowano już maszynę TBM. Prace zrealizują polskie firmy specjalistyczne. Na potrzeby budowy wykonano drogę dojazdową, tak aby zminimalizować uciążliwości dla mieszkańców dzielnicy Stogi.
Świadomie zdecydowaliśmy się na technologię bezwykopową, sprawdzoną już przy innych projektach GAZ-SYSTEM. W porozumieniu z Urzędem Morskim i wykonawcą plaża przy wejściu nr 21 zostanie zasilona częścią urobku z prac pogłębiarskich, co poprawi jej szerokość i pomoże przeciwdziałać skutkom sztormów.
Maciej Wawrzkowicz, kierownik projektu FSRU Offshore
Jednostka FSRU: budowa w HHI zgodnie z harmonogramem
Równolegle trwa budowa jednostki FSRU, która została zakontraktowana w formule czarteru od White Eagle Energy Ltd., należącej do grupy Mitsui O.S.K. Lines. Jednostka powstaje w stoczni Hyundai Heavy Industries w Ulsan.
W lipcu tego roku w stoczni HHI w Ulsan odbyła się uroczystość cięcia stali. Wydarzenie to traktowane jest jako faktyczna inauguracja budowy jednostki FSRU. Kolejnym z kluczowych kamieni milowych procesu budowy będzie położenie stępki, planowane na koniec 2025 r. Dotychczasowa współpraca z armatorem, White Eagle Energy Ltd., spółką z japońskiej grupy Mitsui O.S.K. Lines, jak i stocznią HHI przebiega wzorcowo.
Adam Marzecki, Zastępca Dyrektora Pionu FSRU ds. Jednostki
Harmonogram i znaczenie strategiczne dla Polski
Zakończenie prac lądowych przewidziano na 2026 r. Po dostarczeniu jednostki FSRU rozpocznie się etap testów i procedury rozruchowe całego terminalu. Rozpoczęcie świadczenia usług regazyfikacji zaplanowano na początek 2028 r.
Inwestycja w Zatoce Gdańskiej zwiększy niezależność energetyczną Polski i wzmocni odporność systemu gazowego na zakłócenia. Terminal FSRU, obok gazoportu w Świnoujściu i gazociągu Baltic Pipe, będzie jednym z trzech strategicznych filarów morskiej infrastruktury przesyłowej.
